Energ铆a

Se adelant贸 la construcci贸n del parque solar fotovoltaico El Quemado

La puesta en servicio se realiz贸 incluso adelantando todas las fechas previstas: se complet贸 29 d铆as antes del plazo contractual y seis d铆as antes de la denominada "fecha imposible" del plan de aceleraci贸n.

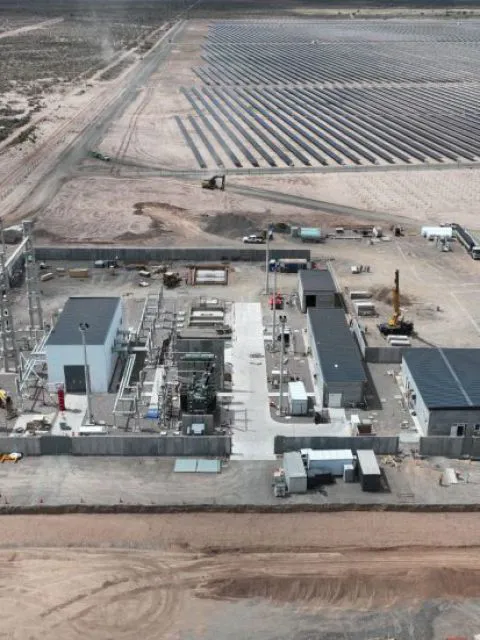

Los trabajos, ejecutados por la empresa mendocina Distrocuyo, incluyeron la energizaci贸n de la primera subestaci贸n GIS (tecnolog铆a de celdas encapsuladas en gas) del Sistema Interconectado Cuyo, una tecnolog铆a de 煤ltima generaci贸n, segura, confiable y de menor requerimiento de espacio, y del primer transformador 220/33 kV, habilitando el inicio de las pruebas para la futura inyecci贸n de energ铆a al Sistema Argentino de Interconexi贸n (SADI).

"La puesta en funcionamiento plena en 2024 de la L铆nea de Alta Tensi贸n Cruz de Piedra -junto con la reciente energizaci贸n de El Quemado- demuestra el compromiso concreto del Gobierno de Mendoza, junto a Emesa, para consolidar una red el茅ctrica robusta y segura. Estas obras estrat茅gicas nos acercan al objetivo de alcanzar setecientos MW de generaci贸n renovable en los pr贸ximos dos a帽os, incentivando inversiones privadas y promoviendo una matriz energ茅tica m谩s limpia, eficiente y sustentable para toda la provincia", resalt贸 la ministra de Energ铆a y Ambiente, Jimena Latorre.

Las tareas se desarrollaron sin contratiempos, en un escenario de alta complejidad operativa. El adelanto logrado fue posible gracias a la coordinaci贸n entre los equipos de Precomisionado, Comisionado, Puesta en Servicio, Construcciones, Transmisi贸n, Ingenier铆a, Sistemas y Log铆stica.

Con la energizaci贸n de la estaci贸n transformadora comienza ahora la fase de pruebas para la integraci贸n progresiva de la generaci贸n fotovoltaica proveniente de los paneles bifaciales del parque. Una vez operativo, El Quemado incrementar谩 la disponibilidad de energ铆as renovables, aportar谩 infraestructura estrat茅gica para el desarrollo regional y fortalecer谩 la matriz el茅ctrica nacional.

Latorre destac贸 el trabajo conjunto entre organismos, contratistas y equipos especializados, as铆 como el acompa帽amiento institucional para avanzar en obras de alto impacto para Mendoza y para el pa铆s.

El Quemado: primer proyecto renovable aprobado por el RIGI

El parque solar fotovoltaico El Quemado, desarrollado por YPF Luz en trabajo conjunto con Emesa, es la primera inversi贸n de energ铆a renovable del pa铆s presentada y ejecutada bajo el R茅gimen de Incentivo a las Grandes Inversiones (RIGI). Ubicado en Las Heras, a 13 kil贸metros de Jocol铆, se encuentra en una zona de 贸ptima radiaci贸n solar.

En su primera etapa contar谩 con m谩s de 300 mil unidades de paneles bifaciales instalados sobre 350 hect谩reas, en una inversi贸n que alcanza los 220 millones de d贸lares. El proyecto fue originalmente desarrollado por Emesa como parte de su estrategia de atracci贸n de inversiones, y adquirido por YPF Luz en 2023.

La capacidad instalada total ser谩 de 305 MW, suficiente para abastecer a m谩s de 274 mil viviendas y evitar la emisi贸n de 455.378 toneladas de CO por a帽o. La primera etapa prev茅 su puesta en marcha en el primer trimestre de 2026, tras un plazo de obra de 18 meses.

Mendoza, con energ铆a limpia: rumbo a los 700 MW renovables

El Gobierno de Mendoza, a trav茅s de Emesa y en coordinaci贸n con el sector privado, avanza hacia la meta provincial de alcanzar 700 MW de potencia renovable en los pr贸ximos dos a帽os.

En este marco, El Quemado contribuir谩 con 305 MW totales, resultado de una inversi贸n de 220 millones de d贸lares y de la instalaci贸n de 515 mil unidades de paneles fotovoltaicos bifaciales sobre 350 hect谩reas. Su capacidad permitir谩 abastecer a m谩s de 274 mil viviendas y evitar la emisi贸n de 455.378 toneladas de CO por a帽o, adem谩s de generar empleo para m谩s de 400 personas durante la etapa de obra.
